Inicio  /  Curado de Concreto en Clima Frío

Curado de Concreto en Clima Frío

Una guía práctica para colados en clima frío: umbrales de ACI 306, daño por congelamiento, cámaras calefaccionadas, cobijas térmicas y cómo los sensores en tiempo real confirman la resistencia protegida.

El curado de concreto en clima frío (ACI 306) es la protección del concreto fresco contra el congelamiento y contra la ganancia lenta de resistencia cuando la temperatura ambiente cae por debajo de 4.4 °C (40 °F), mediante cobijas térmicas, calefactores de piso, aditivos acelerantes y monitoreo de temperatura in situ para verificar que el concreto protegido alcance su resistencia antes de retirar la protección.

Puntos Clave
  • Las reglas de clima frío de ACI 306 se activan cuando la temperatura promedio diaria del aire cae por debajo de 4.4 °C (40 °F) durante tres días consecutivos
  • El concreto fresco debe alcanzar aproximadamente 500 psi antes de poder congelarse con seguridad; por debajo de eso, la expansión del hielo puede causar una pérdida de resistencia permanente de hasta el 50 %
  • La temperatura mínima del concreto mantenida varía según el espesor de la sección: 12.8 °C (55 °F) para secciones delgadas, bajando hasta 4.4 °C (40 °F) para colados masivos de más de 72 pulgadas
  • Protección estándar: cámaras calefaccionadas, cobijas térmicas de curado, agua de revoltura caliente (hasta 82.2 °C [180 °F]), aditivos acelerantes, cimbras calefaccionadas
  • Los sensores inalámbricos en tiempo real verifican que la temperatura in situ se mantenga por encima del mínimo de ACI 306 y confirman cuándo se alcanzó la resistencia protegida

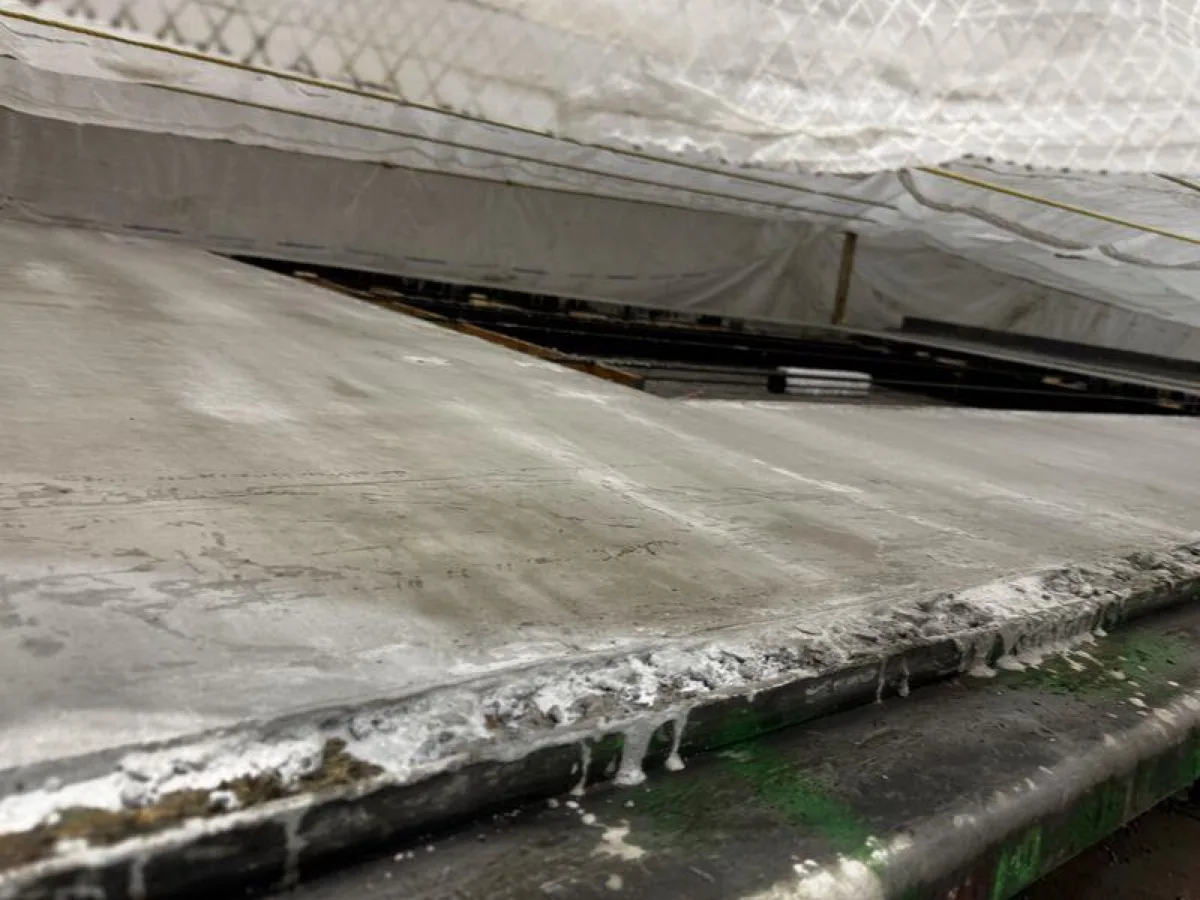

Cobijas térmicas de curado cubriendo una cama de concreto fresco durante un curado nocturno en clima frío

Las cobijas térmicas de curado protegen una cama de presfuerzo fresca durante un curado nocturno frío.

Por qué el clima frío es un problema para el concreto

La temperatura ambiente fría frena el concreto de tres maneras a la vez. La hidratación del cemento casi se detiene por debajo de 4.4 °C (40 °F), el agua de la revoltura puede congelarse y expandirse dentro de la pasta aún blanda, y el calor que el concreto genera internamente se pierde hacia el ambiente demasiado rápido para sostener la reacción. La combinación produce concreto que gana resistencia con enorme lentitud, se congela y se agrieta si queda sin protección, y puede perder de forma permanente entre el 30 y el 50 por ciento de su resistencia de diseño.

Los cuatro riesgos siguientes son las principales preocupaciones. La calefacción activa, el aislamiento, los ajustes al diseño de la revoltura y la temperatura in situ verificada los atienden todos.

1. Congelamiento del agua de la revoltura

Si el concreto se enfría por debajo de aproximadamente -3.9 °C (25 °F) antes de haber ganado cerca de 500 psi de resistencia a compresión, el agua libre de la pasta de cemento puede congelarse. El agua se expande ~9 % al congelarse. Dentro de una masa de concreto aún plástica, esa expansión altera físicamente la estructura de la pasta de cemento en desarrollo. El daño es permanente: una vez que el concreto se descongela y continúa hidratándose, la pasta agrietada no puede sanar. Una pérdida de resistencia del 30 al 50 por ciento es común, y el concreto también queda más vulnerable a problemas de durabilidad a largo plazo.

2. Ganancia de resistencia más lenta

La velocidad de hidratación del cemento se reduce aproximadamente a la mitad por cada caída de 10 °C (18 °F). Una revoltura que alcanza 4,000 psi en 7 días a 21.1 °C (70 °F) puede necesitar de 14 a 21 días a 4.4 °C (40 °F) para alcanzar la misma resistencia. Los programas de obra construidos sobre supuestos de clima cálido se rompen: el descimbrado se retrasa, el postensado se retrasa, el siguiente ciclo de piso se retrasa. El costo rara vez es el concreto en sí: es el retraso del programa propagándose por todo el proyecto.

3. Choque diferencial al retirar la protección

Cuando se retiran las cámaras calefaccionadas, la superficie caliente del concreto se encuentra con el aire frío y se contrae más rápido que el interior más cálido. La caída de temperatura puede exceder la tasa segura (típicamente 22.2 °C [40 °F] por cada 24 horas) e inducir agrietamiento superficial. ACI 306 limita la tasa de caída de temperatura después de retirar la protección para prevenir el agrietamiento por choque térmico.

4. Pérdida de durabilidad a edad avanzada

El concreto que se hidrató lentamente en condiciones frías suele tener mayor porosidad y menor durabilidad a largo plazo que la misma revoltura curada a temperatura moderada. La pasta de cemento desarrolla una estructura menos uniforme, con más poros capilares que conectan las rutas de vulnerabilidad al congelamiento y deshielo y de intrusión de cloruros. Incluso el concreto que cumple la resistencia a 28 días puede tener un desempeño inferior en una vida útil de 50 años si el curado a edad temprana se controló deficientemente.

Lo que dicen las especificaciones: ACI 306

ACI 306 (Colado en Clima Frío) es la norma reconocida. Las disposiciones de clima frío se activan cuando, durante más de tres días consecutivos, la temperatura promedio diaria del aire está por debajo de 4.4 °C (40 °F) o el aire se mantiene por debajo de 10 °C (50 °F) durante más de la mitad de cualquier periodo de 24 horas. Una vez activadas, el concreto colocado y el concreto in situ deben mantenerse por encima de la temperatura mínima para el espesor de la sección y sostenerse ahí durante todo el periodo de protección.

La temperatura máxima del agua de la revoltura en la planta es de 82.2 °C (180 °F). La temperatura máxima del agregado es de 37.8 °C (100 °F) para evitar el fraguado relámpago cuando el agua caliente y el agregado se combinan. La temperatura del concreto colocado se calcula con base en las proporciones y temperaturas de los componentes de la revoltura.

Espesor de la Sección Temp Mín Colocado Temp Mín Mantenida
Menos de 12 pulgadas (losas delgadas, muros)12.8 °C (55 °F)12.8 °C (55 °F)
12 a 36 pulgadas10 °C (50 °F)10 °C (50 °F)
36 a 72 pulgadas7.2 °C (45 °F)7.2 °C (45 °F)
Más de 72 pulgadas (colados masivos)4.4 °C (40 °F)4.4 °C (40 °F)

La caída máxima de temperatura permitida después de retirar la protección es de 22.2 °C (40 °F) en 24 horas para secciones de menos de 12 pulgadas, bajando a 11.1 °C (20 °F) por cada 24 horas para colados masivos. Un enfriamiento más rápido arriesga agrietamiento por choque térmico.

Cómo prevenir el daño por clima frío

Caliente la revoltura en la planta

El agua de revoltura caliente es la herramienta estándar. ACI 306 permite temperaturas de agua de hasta 82.2 °C (180 °F). Para evitar el fraguado relámpago, el agua caliente se combina con el agregado antes de añadir el cemento. El agregado también puede calentarse con serpentines de vapor o pilas cubiertas, pero nunca por encima de 37.8 °C (100 °F). El resultado es concreto que llega a la colocación por encima del mínimo de ACI 306.

Use aditivos acelerantes o cemento de mayor resistencia temprana

Los aditivos acelerantes acortan el tiempo de fraguado y aumentan la ganancia de resistencia temprana. El cloruro de calcio es el más efectivo y económico, pero está prohibido en concreto reforzado (riesgo de corrosión) y en la mayoría de los trabajos de presfuerzo. Los acelerantes libres de cloruro son el sustituto estándar. El cemento Tipo III (de alta resistencia temprana), o simplemente aumentar el contenido total de cemento, logra el mismo resultado mediante una hidratación intrínseca más rápida.

Aísle de forma agresiva

Las cobijas térmicas de curado son el caballo de batalla para losas, muros y muchos elementos prefabricados. Las lonas con respaldo de espuma atrapan el calor de hidratación dentro del concreto y evitan el congelamiento superficial. Para secciones más gruesas o temperaturas ambiente más frías, el aislamiento de doble capa, el panel de espuma sobre las cimbras o envolver las cimbras con cobijas extiende la protección. A menudo el aislamiento por sí solo es suficiente cuando el propio concreto produce suficiente calor.

Agregue calor donde el aislamiento no baste

Las cámaras calefaccionadas (lonas sobre el colado con calefactores portátiles de propano, eléctricos o hidrónicos) mantienen la temperatura en frío extremo o para secciones delgadas que pierden calor rápido. Las cimbras calefaccionadas (especialmente comunes en prefabricados para camas de presfuerzo) transfieren calor directamente al concreto. Los tapetes eléctricos o la tubería hidrónica en la cimbra o bajo las losas se usan en proyectos de infraestructura de regiones frías. La restricción clave es la uniformidad: el calentamiento desigual crea deformación diferencial y puede agrietar el concreto.

Verifique lo que realmente sucede dentro del concreto

La calefacción, el aislamiento y los acelerantes son entradas. La salida que importa es la temperatura y la ganancia de resistencia reales del concreto in situ. Los sensores inalámbricos en tiempo real embebidos en el colado transmiten esas lecturas de forma continua. Las cuadrillas pueden verificar que el concreto se mantenga por encima del mínimo de ACI 306 sin sondear manualmente cada pocas horas. Si un calefactor falla durante la noche o el aislamiento se desplaza, la alerta se dispara antes de que ocurra cualquier daño por congelamiento. Y el cálculo de madurez indica a las cuadrillas exactamente cuándo el concreto alcanzó la resistencia protegida para poder retirar la calefacción de forma segura.

Registrador de sensor inalámbrico SensyCast monitoreando la temperatura in situ en una cama de presfuerzo en clima frío

Un sensor inalámbrico dentro del colado confirma que el concreto se mantiene por encima del mínimo de ACI 306.

Cómo el monitoreo en tiempo real cierra el ciclo del clima frío

Tres cosas hacen de los sensores inalámbricos de concreto la herramienta correcta para el trabajo en clima frío:

  • Temperatura in situ continua. Las verificaciones puntuales con un termómetro infrarrojo o una sonda de superficie pasan por alto lo que sucede dentro del concreto. Los sensores capturan cada lectura desde la colocación hasta el final del periodo de protección.
  • Alertas de umbral antes de que ocurra el daño. Configure alarmas para el mínimo de ACI 306 (12.8 °C [55 °F], 10 °C [50 °F], 7.2 °C [45 °F] o 4.4 °C [40 °F] según la sección). Si un calefactor falla o el aislamiento se mueve, las cuadrillas reciben notificación antes de que el concreto se enfríe a la zona de riesgo de congelamiento.
  • Confirmación de resistencia protegida basada en madurez. El periodo de curado en clima frío puede ser el doble de largo que en clima cálido. Las lecturas de madurez en tiempo real indican a las cuadrillas exactamente cuándo el concreto alcanzó la resistencia requerida para retirar la protección, no una suposición de calendario.

En el reciente ensayo de curado igualado de SensyCure, los sensores siguieron un panel de muro de presfuerzo aislado durante un curado nocturno frío en el que la temperatura ambiente bajó de 6.1 °C (43 °F) a -2.2 °C (28 °F). Los datos confirmaron que se alcanzó la resistencia a la transferencia y que el panel podía destensarse con seguridad en el ciclo programado de la mañana.

Lista de verificación práctica para colado en clima frío

  1. El día anterior. Revise el pronóstico de 72 horas. Si aplican las condiciones de activación (promedio diario < 4.4 °C [40 °F] durante 3 días), active el plan de clima frío. Reserve calefactores, combustible y cobijas de curado.
  2. Revoltura en la planta. Verifique la carga de agua caliente. Ajuste los aditivos (dosis de acelerante, retiro de retardante). Calcule la temperatura del concreto colocado contra el mínimo de ACI 306 para la sección.
  3. Preparación del sitio. Caliente la cimbra o el acero de refuerzo que haya estado a la intemperie en el frío: el acero frío puede enfriar localmente el concreto circundante por debajo del mínimo seguro. Precaliente el área de colocación si usa una cámara.
  4. En la colocación. Tome la temperatura del concreto al salir del camión. Amarre los sensores al acero de refuerzo antes de que inicie el colado para que capturen todo el historial de curado. Confirme que la temperatura del concreto colocado esté por encima del mínimo de ACI 306 para la sección.
  5. Durante el acabado. Trabaje rápido: el concreto frío fragua más lento, pero el agua de sangrado aún se congela si la superficie baja de 0 °C (32 °F). Cubra con cobijas térmicas de inmediato después del acabado final.
  6. A lo largo del curado. Vigile la curva del sensor en vivo. Si la temperatura baja hacia el mínimo de ACI 306, agregue calor o aislamiento de inmediato. Verifique que el diferencial entre el núcleo y la superficie se mantenga dentro de la especificación.
  7. Retiro de la protección. Confirme que la resistencia in situ alcanzó la resistencia protegida mediante lectura de madurez. Limite la tasa de caída de temperatura después de retirar la protección (22.2 °C [40 °F] por cada 24 horas para secciones delgadas).
  8. Documentación. Exporte el registro de temperatura y resistencia desde la plataforma de sensores para la carpeta de control de calidad y el expediente de cumplimiento del plan de clima frío.

Preguntas Frecuentes

¿Qué es el concreto en clima frío?

ACI 306 define el colado en clima frío como el periodo en que, durante más de tres días consecutivos, la temperatura promedio diaria del aire está por debajo de 4.4 °C (40 °F) o la temperatura del aire se mantiene por debajo de 10 °C (50 °F) durante más de la mitad de cualquier periodo de 24 horas. Por debajo de estos umbrales se requieren precauciones especiales para proteger el concreto fresco del congelamiento y asegurar una ganancia de resistencia adecuada.

¿A qué temperatura se congela el concreto fresco?

El concreto fresco corre riesgo de daño por congelamiento si se enfría por debajo de aproximadamente -3.9 °C (25 °F) antes de alcanzar cerca de 500 psi de resistencia a compresión. Si el agua de la revoltura se congela antes de que la hidratación avance lo suficiente, la expansión del hielo altera la estructura de la pasta de cemento y el concreto puede perder de forma permanente hasta el 50 % de su resistencia de diseño.

¿Cuáles son las temperaturas mínimas del concreto según ACI 306?

Para secciones de menos de 12 pulgadas de espesor, ACI 306 exige una temperatura del concreto colocado y mantenida de al menos 12.8 °C (55 °F). Las secciones de 12 a 36 pulgadas requieren 10 °C (50 °F). Las secciones de 36 a 72 pulgadas requieren 7.2 °C (45 °F). Las secciones de más de 72 pulgadas requieren 4.4 °C (40 °F). Las temperaturas mínimas aplican durante todo el periodo de protección.

¿Cómo se protege el concreto del clima frío?

Los métodos estándar son cámaras calefaccionadas (lonas con calefactores portátiles), cobijas térmicas de curado, cimbras calefaccionadas, agua de revoltura caliente (hasta 82.2 °C [180 °F] en la planta), aditivos acelerantes y calor complementario de tapetes eléctricos o sistemas hidrónicos. La combinación correcta depende de la temperatura ambiente, el espesor de la sección y qué tan rápido se debe ganar resistencia.

¿Se puede colar concreto en temperaturas de congelamiento?

Sí, con la protección adecuada. La temperatura del concreto colocado debe cumplir los mínimos de ACI 306, la revoltura suele usar agua caliente y posiblemente aditivos acelerantes, y el concreto debe protegerse del congelamiento durante todo el periodo de protección. Las cobijas térmicas, las cámaras calefaccionadas o las cimbras calefaccionadas mantienen la temperatura requerida. Muchos proyectos en climas del norte colan durante todo el año.

¿Cómo ayudan los sensores inalámbricos de concreto en clima frío?

Los sensores inalámbricos embebidos en el colado transmiten la temperatura in situ real de forma continua. Las cuadrillas pueden verificar que el concreto se mantenga por encima del mínimo de ACI 306 sin sondear manualmente cada pocas horas. Si la temperatura cae, se dispara una alerta antes de que ocurra cualquier daño por congelamiento. Los sensores también calculan la madurez en tiempo real para que las cuadrillas sepan exactamente cuándo el concreto alcanzó la resistencia protegida.

¿Qué aditivos aceleran la ganancia de resistencia del concreto en clima frío?

Los aditivos acelerantes acortan el tiempo de fraguado y aumentan la resistencia temprana. El cloruro de calcio es el más efectivo y económico, pero está restringido en concreto reforzado y presforzado por el riesgo de corrosión. Los acelerantes libres de cloruro (formulaciones de nitrato de calcio, nitrito de calcio y tiocianato de sodio) se usan donde el cloruro está prohibido. Un mayor contenido de cemento o el cemento Tipo III también aceleran la ganancia de resistencia.

¿Cuánto tiempo debe protegerse el concreto en clima frío?

El periodo de protección continúa hasta que el concreto alcanza la resistencia requerida por la especificación del proyecto. El mínimo de ACI 306 es de tres días para concreto normal y siete días para revolturas de ganancia lenta, pero en la práctica la duración se define por las lecturas de madurez. Los sensores en tiempo real confirman cuándo la resistencia in situ alcanzó el umbral para poder retirar la calefacción de forma segura.

¿Va a colar durante el invierno? Monitoreémoslo.

Temperatura y madurez en tiempo real desde dentro del colado. Documentación de cumplimiento de ACI 306 incluida.

Hable con un Experto
