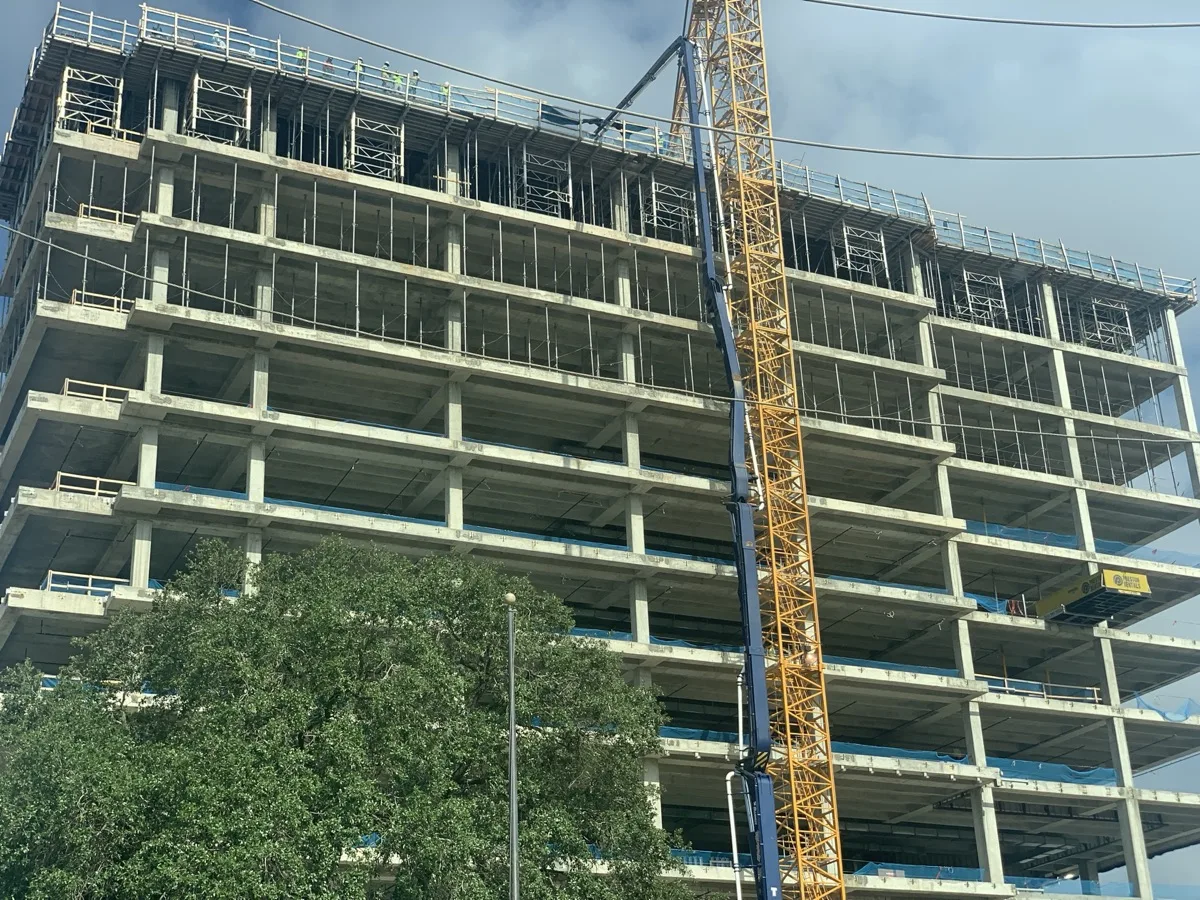

Un proyecto de 17 pisos y 420,000 pies cuadrados. Cuando los resultados de un laboratorio externo no coincidían con la realidad, los datos de los sensores en sitio mantuvieron el programa en marcha.
Harvey Builders, un contratista general que levantaba un edificio de 17 pisos con 420,000 pies cuadrados, se topó con un problema que amenazaba todo el programa del proyecto. Resultados bajos de ensayes de cilindros de un laboratorio externo indicaban que el concreto no cumplía con la resistencia especificada, lo que retrasó el proyecto tres semanas.
Los resultados del laboratorio externo mostraban que el concreto no alcanzaba la resistencia a compresión especificada, lo que provocó un retraso de tres semanas. El contratista no podía avanzar con el descimbrado ni con el postensado hasta resolver la discrepancia. La pregunta de fondo: ¿el concreto realmente tenía bajo desempeño o los resultados de las pruebas no eran confiables?
Sensytec instaló 10 sensores SensyCast por piso para monitorear la temperatura y la resistencia a compresión en sitio, en tiempo real. Los datos de los sensores revelaron que el concreto alcanzó la resistencia especificada apenas 10 horas después del colado. Los hallazgos del laboratorio externo no reflejaban las condiciones reales en sitio.
En Resumen
Cuando los resultados de un laboratorio externo no coinciden con lo que ocurre en la estructura, usted necesita una fuente de verdad independiente. Los sensores de Sensytec le dieron a Harvey Builders los datos para demostrar que su concreto cumplía la especificación, recuperar un retraso de tres semanas y ahorrar $230,000.
El proyecto de Harvey Builders demuestra el valor del monitoreo de concreto en tiempo real en la construcción en altura. Cuando los métodos de ensaye tradicionales produjeron resultados poco confiables, los sensores de Sensytec aportaron los datos precisos y en sitio necesarios para mantener el proyecto en marcha.
Harvey Builders ahorró aproximadamente $230,000 en costos directos de mano de obra y maquinaria y recuperó 34 días del programa del proyecto con el monitoreo de concreto en tiempo real de Sensytec.
Un laboratorio externo reportó resultados bajos en los ensayes de cilindros, lo que sugería que el concreto no cumplía la resistencia especificada. Esto provocó un retraso de tres semanas porque no se podía descimbrar ni avanzar con el postensado.
Sensytec instaló 10 sensores por piso que medían la temperatura y la resistencia a compresión del concreto en sitio. Dentro de las 10 horas del colado, los datos de los sensores mostraron que el concreto había alcanzado la resistencia especificada, lo que demostró que los resultados del laboratorio no reflejaban las condiciones reales.
La confirmación de resistencia en tiempo real permitió el descimbrado en 24 horas en todo el proyecto.
El proyecto era un edificio comercial de 17 pisos con 420,000 pies cuadrados.
